Nhà máy thuỷ điện Đồng Nai 2

Chủ đầu tư Trung Nam Power
Công suất 70 MW (2x35MW)
Địa điểm Lâm Đồng
Phần mềm SCADA NC2000, PLC MB80 (hãng NARI)
Phạm vi công việc
  • Lập các thoả thuận datalist bổ sung AGC/AVC trình NSMO phê duyệt

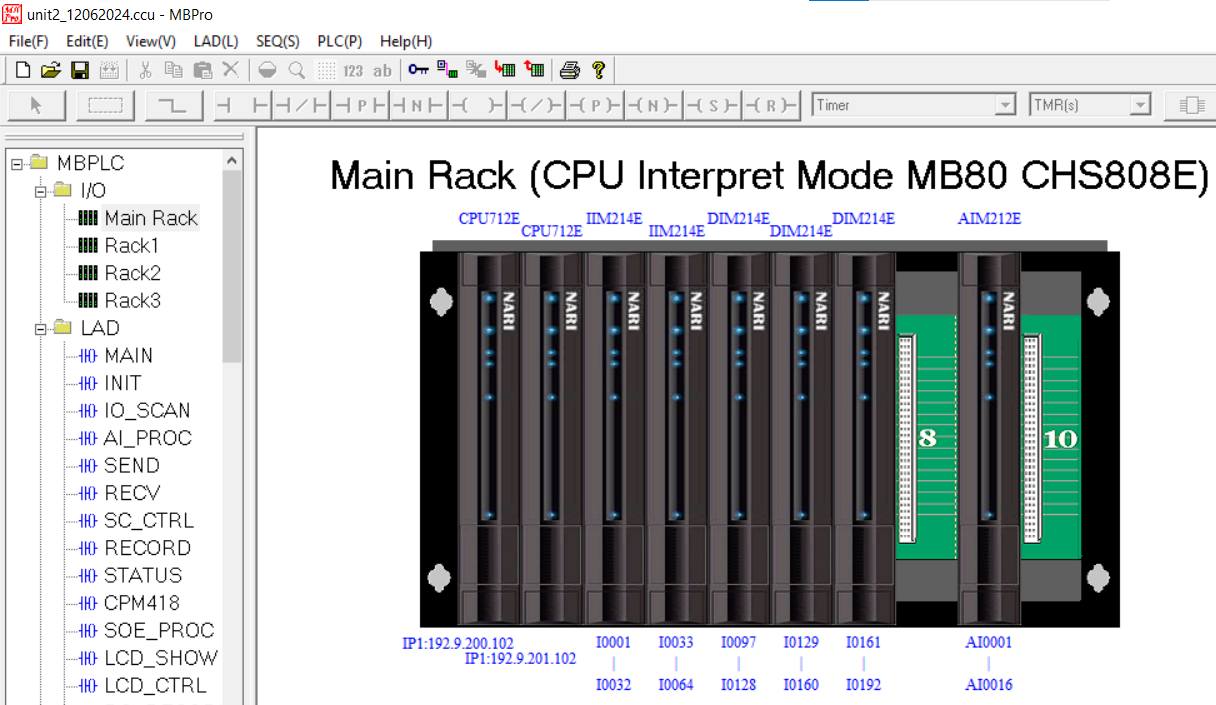

  • Cấu hình AGC/AVC trực tiếp trên DCS NC2000 và PLC MB80

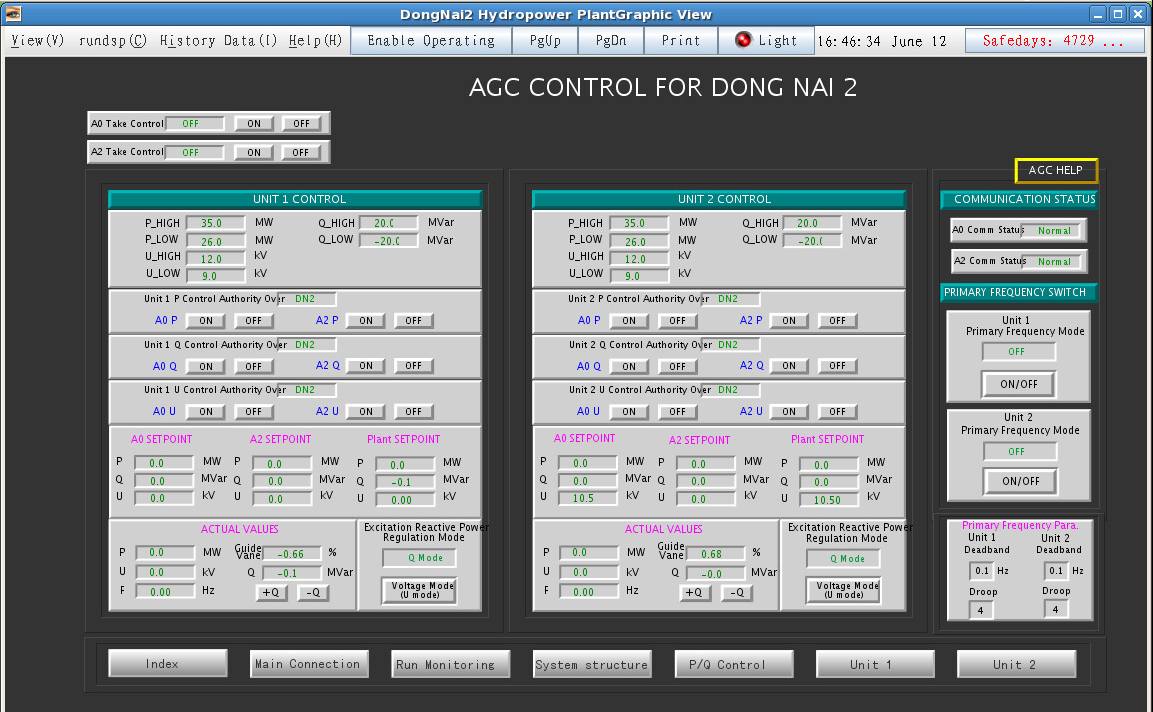

  • Cấu hình giao diện AGC/AVC và Điều tần sơ cấp trên DCS phục vụ vận hành từ xa, bổ sung tín hiệu SCADA truyền về NSMO

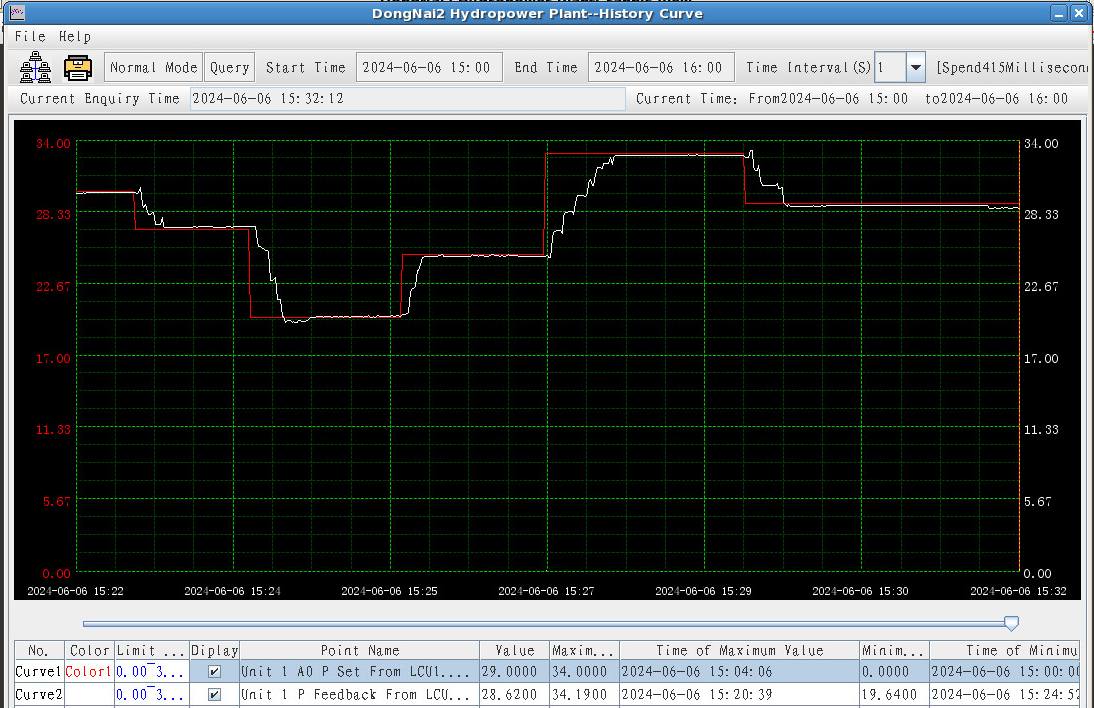

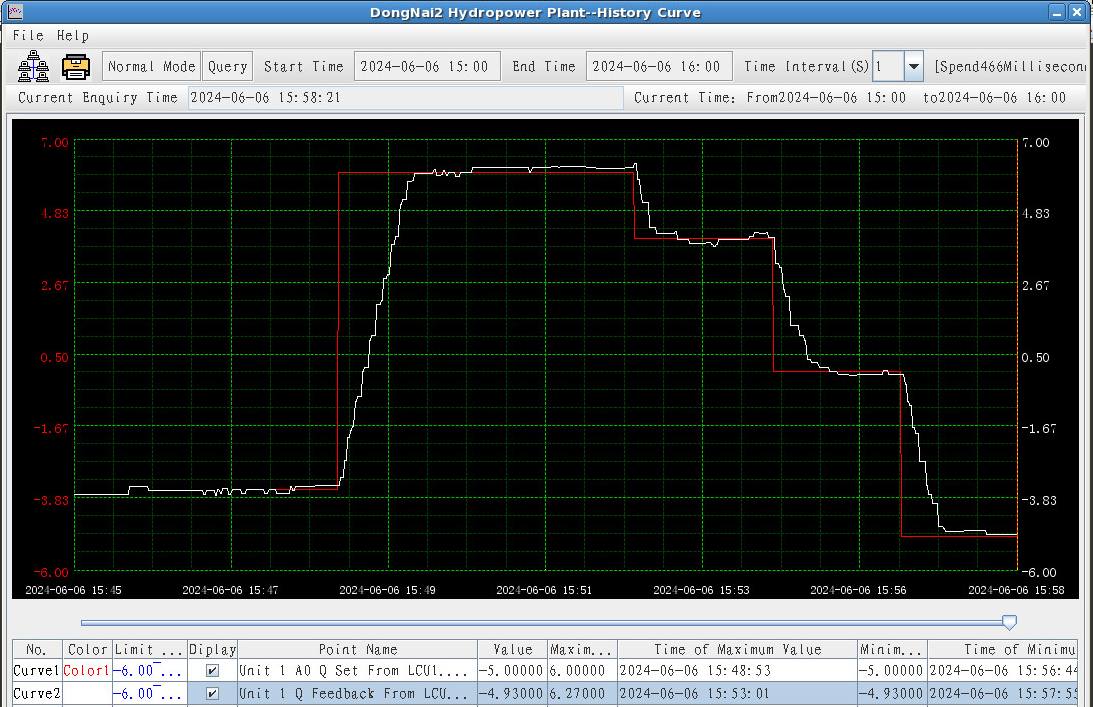

  • Thử nghiệm Point To Point, sau đó là End To End với NSMO
  • Cung cấp thiết bị tủ điều tần sơ cấp phục vụ chế độ Điều tần sơ cấp (hệ thống Điều tốc bị khoá, Nhà máy không muốn can thiệp hệ thống hiện hữu)

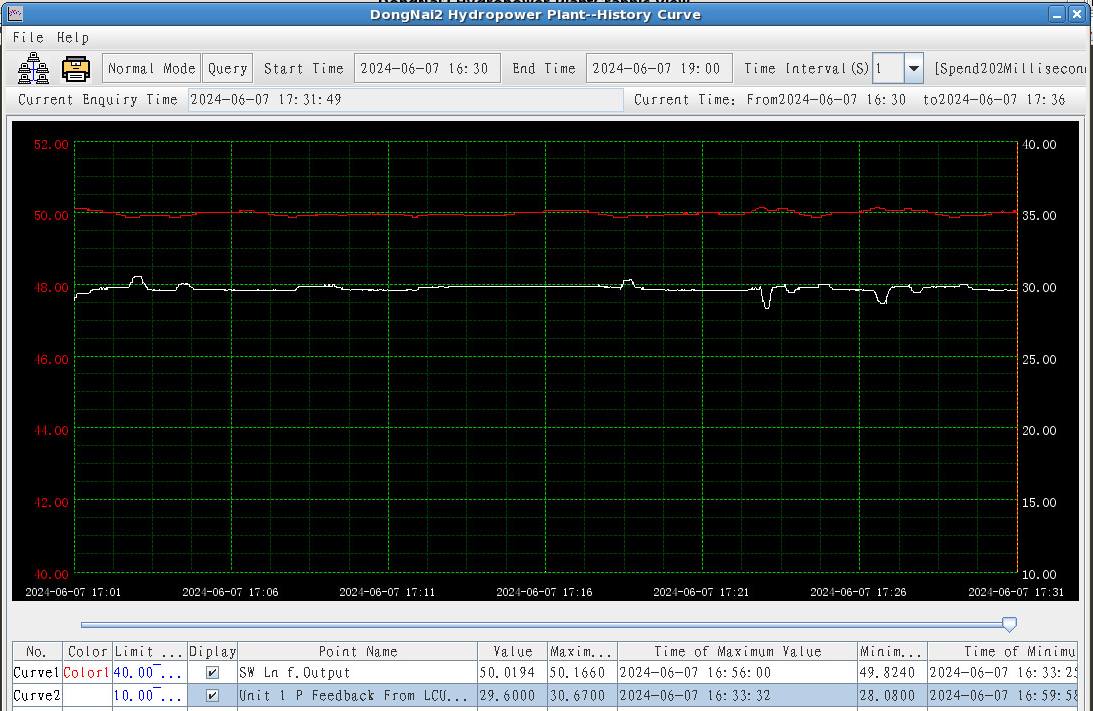

  • Thử nghiệm hệ thống Điều tốc theo TT05
  • Khôi phục lại máy Audio để nhà máy thông báo sự kiện ra Loa, từ đó nhanh chóng khắc phục khi sự cố xảy ra
  • Thay đổi một số giao diện cũ để dễ dàng trong công tác vận hành
  • Khôi phục dữ liệu lịch sử (kết nối SQL). Lỗi này có từ trước khi nhà thầu thực hiện công việc, khiến nhà máy không thể truy cập vào dữ liệu quá khứ
Tình trạng Hoàn thành tất cả công việc, không có tồn tại
